截止5月10日下午下班前,110KV1179化渭1#線和1178化渭2#線六臺避雷器更換完成,新設備更加有效防止雷電過電壓事故的發生,為公司輸電系統穩定運行提供強有力的保障。

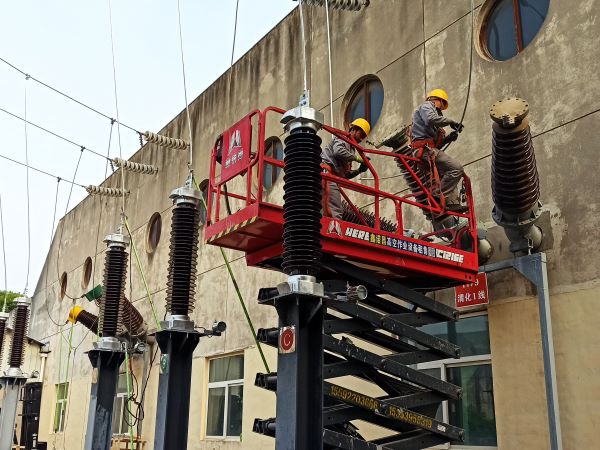

10日早上7點,110KV最后一個開關解列后,公司徹底失去外電源供給,與此同時110KV避雷器更換工作正式展開,作業人員開始辦理作業手續:第一種工作票、高處作業等相關票證,同時由專人負責用叉車陸續將準備更換的金屬氧化物避雷器運至現場,第一步先進行舊設備拆除工作:舊避雷器的4臺載波器及避雷器進行拆除,借助升降車將其運至地面,再由叉車搬離現場,就此這六臺運行將近三十年的避雷器完成使命,徹底退役。接下來就是難度最大的新避雷器安裝作業,即將六臺金屬氧化物避雷器分別安裝到1179化渭1#進線與1178化渭2#進線處,登高作業人員全副武裝攀爬至桿塔上,經過八個小時左右的緊張作業,終于圓滿順利完成本次線路避雷器安裝工作。
據了解,這次更換的氧化鋅避雷器具有實時監測功能,在線監測儀串接在避雷器接地回路中,監測儀中的毫安表可用于監測運行電壓下通過避雷器的漏電流有效值,可以判斷避雷器內部是否受潮以及元件是否異常等情況,同時可自動監測避雷器計數器的計數動作次數,較之前設備更加先進,避雷器的更新,確保所有關鍵電氣結構和電力設備都不受雷擊的影響,充分增加了公司電網運行安全。
