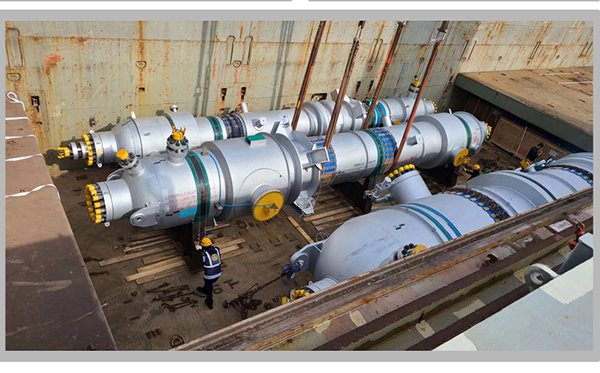

10月12日,隨著尿素三臺進口高壓設備在天津港登陸,準備了近一年的“2020年度一二期裝置計劃大檢修”終于進入了最后的倒計時階段,在對設備運輸進度、大修準備情況、生產任務指標、冬防環保限產等因素進行綜合評估后,決定于11月1日開始停車大修。目前,前期準備均已到位,各部門秣馬厲兵,蓄勢待發。
緊抓主線,理清重點,全面覆蓋
本次大修共計11項重點工作,主線任務有三個,一是尿素合成塔DC101換襯里,汽提塔DA101,1、2號甲銨冷凝器EA101、EA102整體更換;二是一期空分精餾塔冷箱約2000立方珠光砂掏砂檢修;三是二期發電機組大修,二期SIS系統改造。除此,尚有2號鍋爐化洗,一期空壓機組、氨壓機組、合成氣壓機組,CO2壓縮機組大修,315B6KV高壓配電柜更換等其他9項重點工作。目前,計劃檢修任務項目:設備專業累計1300余項,電氣專業150余項,儀表專業220余項,涵蓋了裝置運行中存在的各種隱患處理,檢查校驗,技術革新、安全環保改造等。
提高認識,合理安排,注重大局
化工生產流程是個高度耦合的有機體,既有工藝流程上的父子承繼,也有公用工程間的兄弟幫扶。如何在最短時間內順利完成大修任務,關系著年度生產任務與經濟效益?!秾O子兵法》有云:“多算勝,少算不勝,而況于無算乎!”,制定一個合理可靠、高效可行的計劃就顯得尤為重要,緊湊的時間安排必然會導致工作強度的增加,各參檢單位都顧全大局,經過多輪推演,本次大修計劃合成氨裝置31天(第15天公用工程恢復),尿素裝置45天,二期甲醇裝置18天。
積極準備,穩步推進,確保成功
為了確保檢修順利進行,在公司副總趙強部署下,由生產部、工藝車間、修造部、電儀部、采供部、基建部、安環部聯合對11項重點項目逐項進行了桌面推演,對涉及的材料備件準備,過程質量監管,作業風險管控等進行了全面地分析評估。目前,負責尿素高壓設備檢修的施工單位已進駐現場,開始前期的框架加固改造等準備工作;基建部對吊裝點附近約800平方米的地基進行了重筑,并儲備了300方碎石以保證大型起重設備作業時的地基穩固。采供部派遣專人前往港口協調設備轉運事宜。修造部組織人力已搭設好了700余處檢修用腳手架。各專業外協單位已確定好了到場時間。
如同戰爭,前期準備已經決定了勝負的一半,通過公司上下齊心協力近一年的精心準備,完善的項目,需用的物資,可行的方案,可靠的人力均已齊備,只待“D日”的到來。
