3月15日,彬州公司收到了咸陽市住建局簽發的乙二醇項目生產裝置區99個建構筑物(含儲罐)的《特殊建設工程消防驗收合格意見書》,這標志著彬州公司繼生活區、廠前區通過消防竣工驗收后,生產裝置區也全部通過了消防竣工驗收,為后緒安全、環保、職業衛生、質量等各單項竣工驗收開了一個好頭,確保了氣化爐按期投料和生產裝置打流全流程并產出合格乙二醇產品。
《中華人民共和國消防法》規定,建設工程未經消防驗收或者消防驗收不合格的,禁止投入使用。因此,生產裝置區通過消防驗收是試車的前提條件。消防驗收是所有單項竣工驗收中唯一還保留由政府部門組織驗收的一項內容,說明其重要性。消防竣工驗收包括現場消防設施竣工驗收和竣工資料驗收兩大部分,所有竣工資料全部通過消防驗收申報系統網上掃描上傳,時間緊、任務重。

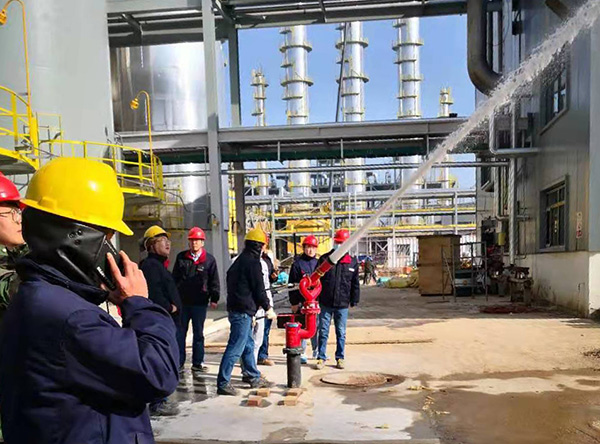

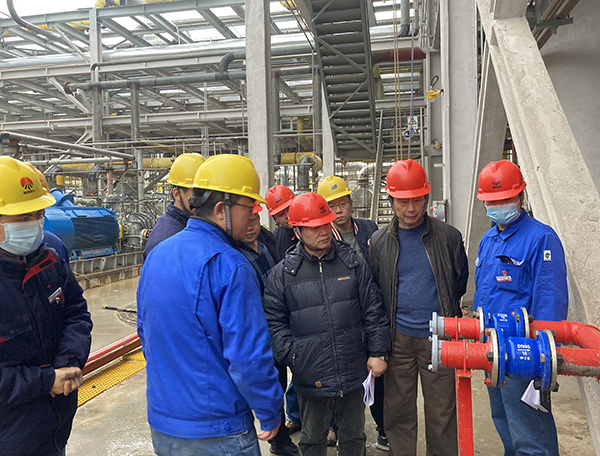

生產裝置區于2020年11月20日,由咸陽市住建局組織專家組進行首次消防驗收,12月20日進行復驗,通過了生產裝置區的現場驗收?,F(xiàn)場消防設施主要包括自動火災報警系統、消防水及消防噴啉系統、消火栓系統、通風及防排煙系統、氣體滅火、防火門及防火卷簾、應急疏散指示及應急照明等。所有消防設施都必須安裝到位、調試完成,處于正常運行狀態,同時所有裝置區施工項目也必須全部完成才能組織驗收,距離投料試車的時間很近,留給消防驗收的時間很緊迫。
生產裝置區工程施工量大,消防設施系統多,為了能盡快完成全部施工項目并達到消防驗收要求,項目指揮部安排每日進行現場檢查并下發未完成施工項目及存在問題清單,每天晚上分別召開各戰區會議,根據任務清單督促施工進度和落實問題整改。
竣工資料驗收同步進行,消防驗收竣工資料工作量特別大,不但種類繁多、數量大,專業性還很強,要求達到檔案驗收標準,資料提交難度非常大。先后整理完成竣工圖紙450冊,竣工資料95冊,全部掃描成圖片,60多G的圖片資料逐頁上傳到陜西省消防驗收管理平臺進行網上審核申報。由于2020年6月1日剛剛進行了消防驗收制度改革,大家對新的申報程序和竣工資料規范還都處于試行階段,因此資料遞交并不順利,多次達不到規范要求,需要返工。為了趕進度,確保生產裝置按期投料試車,大家連續加班加點,好幾次都是通宵。
通過各施工單位、各車間部門、各專業組的團結協作和相互配合,最終通過了咸陽市住建局組織的生產區現場消防設施驗收,竣工資料也通過了省、市兩級住建部門的網上審核和檔案驗收,準于發證。
本次消防驗收對參與的每個人來說都是一次很好的學習和實踐過程,提升了大家的消防專業技能,對接下來的現場消防設施維護使用有很大的幫助,為最終進行的裝置質量驗收和創優工程申報奠定了基礎,為生產裝置順利進入試生產階段提供了有力保證。
