彬州修造分部:不負韶華檢修忙
發布時間:2023-03-24     作者:傅瑜偉  來源:彬州修造分部  瀏覽數:2319   分享到:
“本次1#鍋爐備爐共有44項檢修項目,時間緊、任務重,我們一定要在計劃工期內高質高效的完成,為主體設備單體大修畫上圓滿的句號?!睓z修例會上,機械修造部副部長吳平凡給各檢修班班長作著動員工作。自3月11日1#鍋爐檢修按下“啟動鍵”以來,現場設備吊裝、落煤口變形焊接等工作緊張有序進行,處處呈現著一派熱火朝天的繁忙景象。

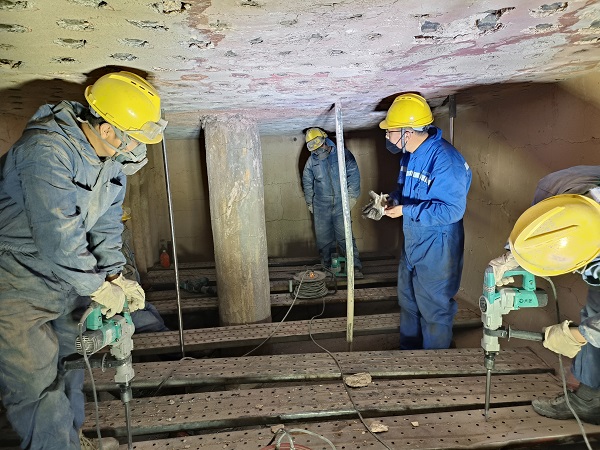

走進現場,生產部、水汽車間、修造分部一行人對鍋爐尾部煙道高溫過熱器、低溫過熱器內部管束上的防磨瓦進行檢查?!胺滥ネ呷毕莞鼡Q時一定要給施工的人員交代,在點焊防磨瓦時,千萬不能誤傷過熱器管子?!眳瞧椒膊块L與技術員賀楠交待好工作后,便繼續和檢修六隊隊長曹楠確認其他需要施工的項目。“大家的安全措施一定要到位!”安全員黃鐘山在現場檢查作業人員票證的同時,強調著安全作業的重要性。
落煤管播煤風管改造、爐膛布風板澆注料拆除、水冷風室澆注料拆除、風帽的更換以及后期澆注料的恢復等重點項目有序進行,機械修造分部加大現場管理力度,全力做好與車間相互協調、溝通的工作,確保施工各個環節做到質量、進度齊抓共管,全力確保目標任務的高質量完成。
“今年是公司作風提升年,檢修節奏要更加緊湊,我們通過加班加點、增加人手、分塊施工的方式,利用晴好天氣,搶抓施工進度,確保備爐按計劃完工?!眳瞧椒舱f道。目前,1#爐檢修任務已近尾聲,計劃3月27日8臺三防落料管到貨后組織人力24小時輪換作業,力保4月初具備點爐條件。
