陽春三月,紅花綠柳的季節,經過連續96小時的奮戰,三期循環水系統檢修工作終于圓滿完成。在機械修造部、計控電儀部、物料車間工藝設備技術、操作人員的共同配合下,共同完成了冷卻塔風機檢修、循環水泵、汽輪機輔機等30項檢修工作。
4月16日下午三點,在物料車間450三期循環水崗位,隨著450A-1e/1c/1a/1b循環水泵有序啟動投運,循環水系統建立冷態循環,進入水力沖洗階段,渭化三期裝置打響了開車的第一槍。
強有力的組織領導是檢修順利進行的基礎

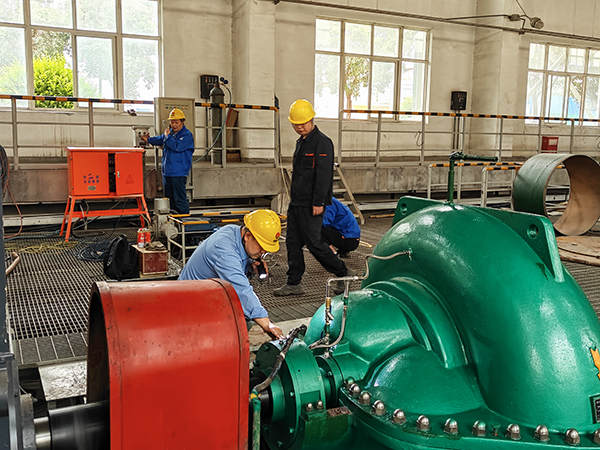

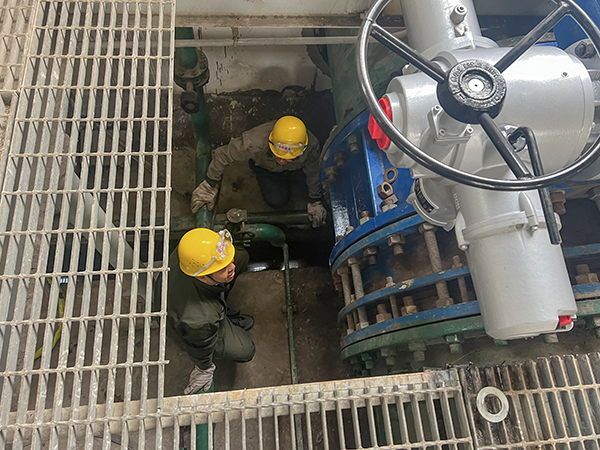

檢修開始前,物料車間主任喬玄召集所有檢修參戰人員,明確責任,項目分類,詳細分工,任務到人。生產部副部長宋國慶多次到循環水現場指導檢查工作,喬玄每天到現場協調維修進度工作、副主任秦昊嚴格審核工藝交出保障項目進度。循環水系統檢修現場設備組、工藝組每人都對各自的責任范圍認真檢查落實,一絲不茍。檢修現場有多支檢修隊伍同時施工,小小的循環水泵房內更換DN1600大型蝶閥三個,循環水泵大修一個,還有汽輪機真空泵、凝結水泵、注水器、油冷器、雙聯油濾,蒸汽管線疏水系統改造等等,交叉作業密集,但是多而不亂,檢修工作順利推進。
嚴格檢修管理是檢修按時完成的重要保障
在檢修中,物料車間將安全檢修放在首位,全心投入項目施工。針對檢修項目中三家外協單位開展的冷卻塔、循環水泵檢修、白楊水總管帶壓堵漏施工等人員多、交叉作業風險大,嚴格落實三級安全教育。其中一家外協單位因發現人員缺少高空作業證,立即更換有資質施工人員;專人負責技術交底,確保項目如期完成?,F(xiàn)場每小時巡回檢查安全,杜絕“三違”現象。對動火作業票、受限作業票、高處作業票等票證辦理,辨識作業風險,規范作業行為,實現檢修事故發生率為“零”的目標。
骨干力量是檢修工作中凝心聚力的核心所在
在本次檢修中,老黨員、設備技術員馬相軍認真負責,每天最早來到檢修現場,最晚離開檢修現場。他認真確認每一個檢修項目,防止檢修質量不到位,真正發揮了共產黨員沖鋒在前的榜樣作用。青年班長黨楠楠臟活累活搶著干、苦活難活拼命干,為了更好地推進檢修工作,下班后主動積極加班協助下個班工作,用實際行動來展現渭化青年人的責任和擔當。正是這些骨干力量的帶動,提高了檢修效率,確保檢修如期完成。
