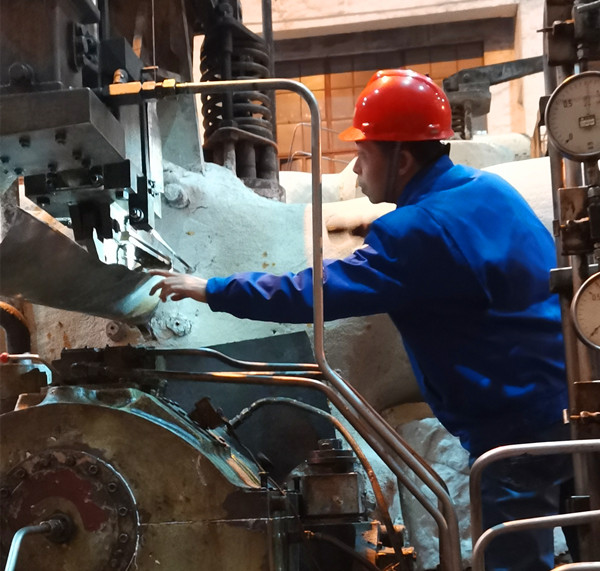

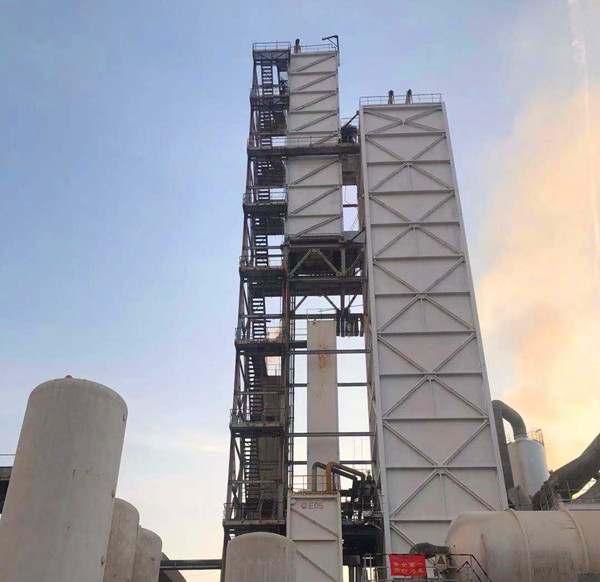

在2020年一二期裝置大檢修期間,一期空分冷箱扒砂中發現的珠光砂結塊和清理,以及隨之出現的冷箱壁補焊,一度成為此次檢修中的“攔路虎”。從扒裝砂、搭拆腳手架、查漏消漏到冷箱壁修補,涉及登高、受限、動火、吊裝等特殊作業,具有專業多、范圍廣、風險高、難度大等特點。作為本次大檢修最關鍵的節點項目,時刻牽動著眾人的心弦,是否能按計劃完成檢修,直接關系到一期裝置能否準時開車,關系到合成氨裝置能否出氨。
日夜除冰 風雨兼程
為確保檢修進度,檢修前期生產部多次與專業扒裝砂團隊溝通交流,組織相關專業進行桌面推演,制定扒砂及檢維修方案。但是11月18日下午16時,在打開冷箱人孔的瞬間,大家還是被眼前的一幕驚呆了。珠光砂粉化、結冰嚴重,冷箱四壁,從上到下,形成了一堵堵墻,自動扒砂已不可行。生產部迅速與外協單位溝通,重新制定扒砂方案,果斷決定延長檢修時間,要求外協單位增派人力物力,采用人工與機器相結合的方式進行分層扒砂。派遣專業除冰人員進入冷箱破除頂部冰帽,想法設法打通一條由上而下滑道,鏟除冷箱四壁凍塊,沿滑道滾落到出砂口,人工輔助刨出,自動裝袋。不管白天黑夜,不論刮風下雨,外協隊伍與車間人員通力配合,克服冷箱內部除冰風險高、難度大及雨雪惡劣天氣的影響,大干十三天,于12月1日23時冷箱扒砂工作完成。雖然很苦很累,但在場的每一個人無不為之歡呼。
冷箱檢修 精雕細琢

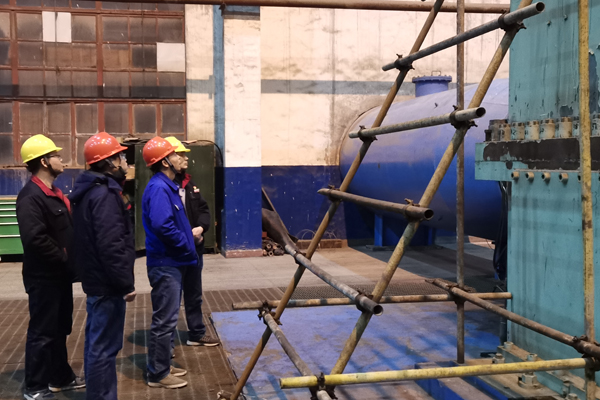

空分系統安全運行,需要冷箱有較好的密閉性,防止珠光砂受潮,降低保冷效果。然此次檢修,冷箱壁大面積腐蝕,為保障冷箱密閉效果,果斷決定延長檢修時間,進行滿焊。機械修造部抽調檢修力量,集中“優勢兵力”,在腳手架工的全力配合下,自上而下逐層進行焊接修補;生產部、合成車間設備員聯合檢查焊接質量,及時發現焊接缺陷,及時修復,精雕細琢,確保檢修質量;同時穿插壓力容器檢驗、查漏消漏等工作,統籌規劃,力爭做到無縫銜接,縮短工時。奮戰十晝夜,壓力管線壓力容器檢驗、查漏消漏、冷箱壁焊接修補、防腐等工作相繼完工,空分裝置舊貌換新顏,成功煥發“第二春”。
開車恢復 眾志成城
經過二十三個晝夜鏖戰,空分系統步入開車恢復階段。然而,空壓機組加載過程中,透平中分面泄漏,真空偏高,被迫停機。公司領導高度關注,副總經理趙強親臨現場指導工作,迅速組織有生力量分析問題,排查原因。車間組織人員進行真空系統查漏,修造部及其外協隊伍,加班加點,處理透平中分面泄漏問題。在參檢人員共同努力下,本次大檢修的重要節點——空分系統送氧氮,順利恢復。
本次一期空分冷箱檢修,內部珠光砂粉化結冰嚴重,冷箱壁大面積腐蝕,大檢修指揮部立即決定延長檢修時間,對隱患進行徹底消除,防范類似“義馬” 冷箱事故的發生。“嚴控安全風險,實現本質安全”,徹底消除空分冷箱隱患,多花一點時間是值得的,它是公司在本質安全上走出的堅實一步。
